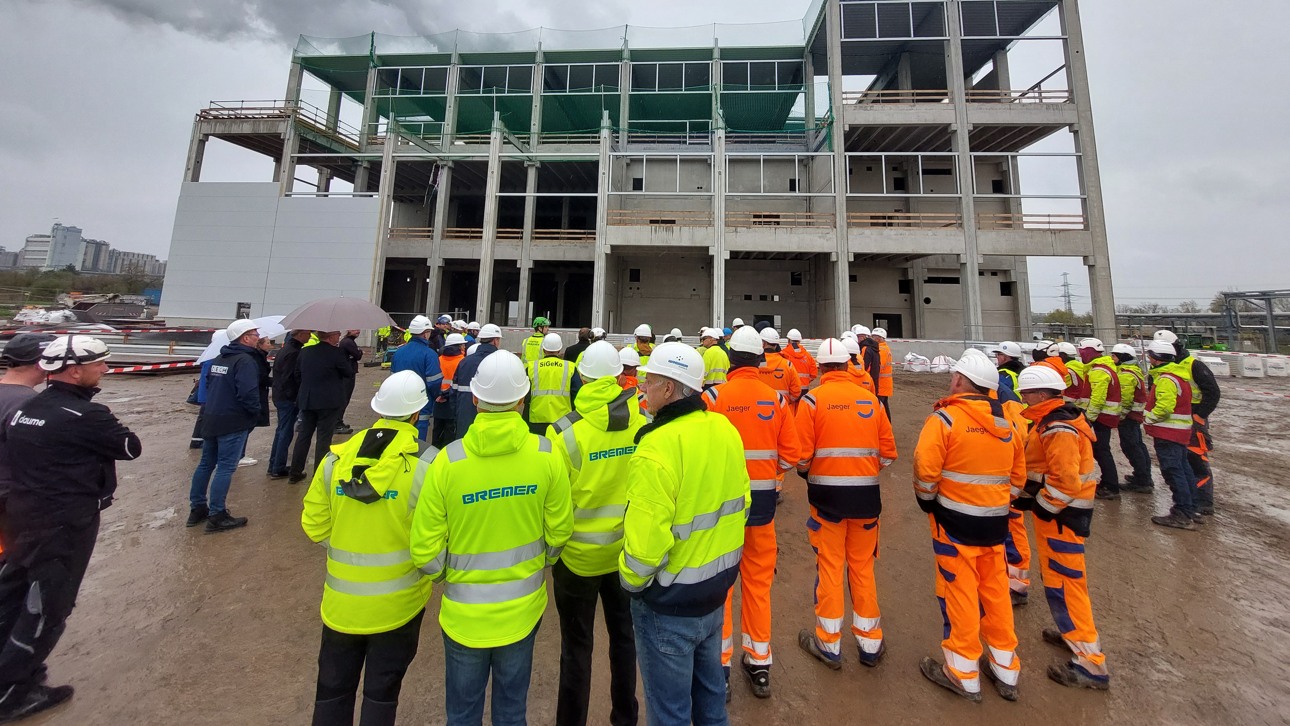

Der Bau der Ash2Phos-Anlage

Die weltweit erste Ash2Phos-Anlage auf dem Dow ValuePark in Schkopau nimmt Gestalt an – wir lassen Sie daran teilhaben. In unregelmäßigen Abständen halten wir Sie auf dieser Seite auf dem Laufenden, wenn die Gebäude Stück für Stück in die Höhe wachsen, Anlagenkomponenten angeliefert und montiert werden und Meilensteine beim Hochfahren der Anlage erreicht werden.

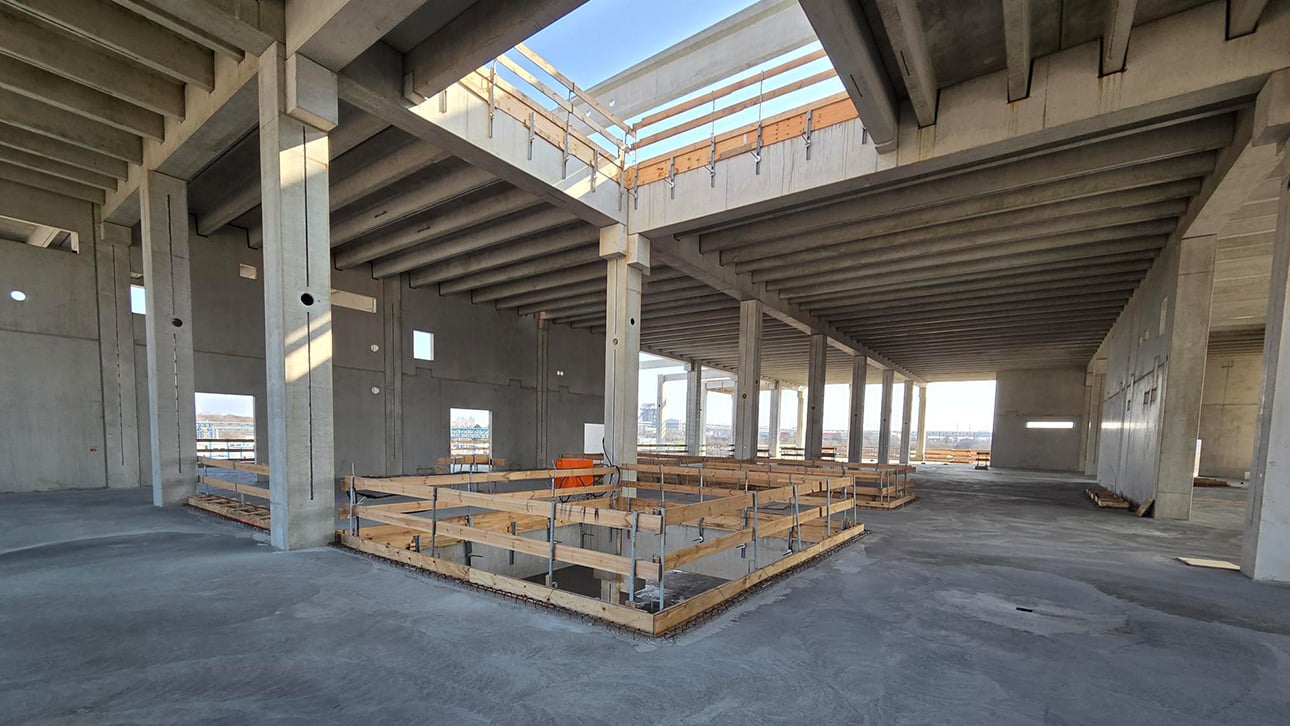

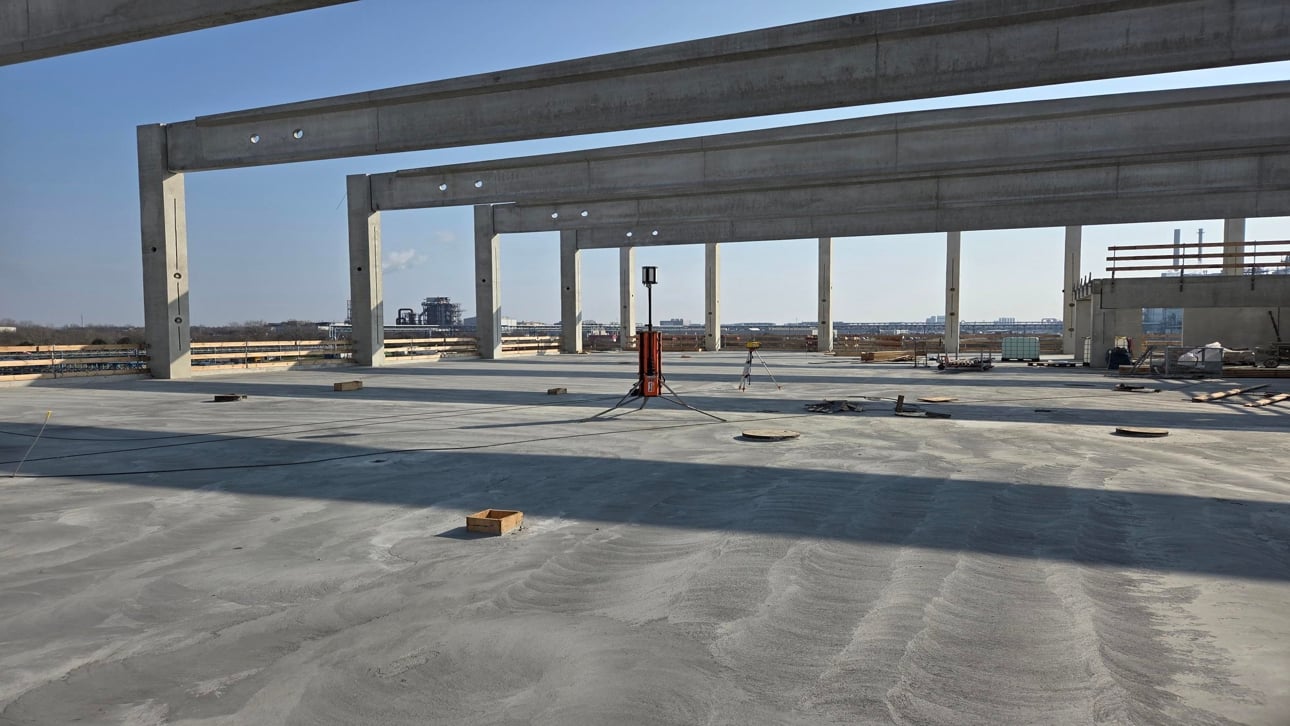

February 2026 - Zwei Geschossdecken fertiggestellt

In Kalenderwoche 9 konnten auf unserer Baustelle zwei weitere Geschossdecken erfolgreich betoniert werden. Pro Ebene waren rund 50 Betonmischer im Einsatz, um die Betonage effizient und in der erforderlichen Qualität umzusetzen.

Ein Teil der Arbeiten erstreckte sich bis in die Nachtstunden. Hintergrund ist, dass das notwendige Gefälle unmittelbar nach dem Anziehen des Betons eingebracht werden muss. Nur so lässt sich die gewünschte Form sowie eine präzise Entwässerung der Fläche sicherstellen.

Mit der nun erreichten mechanischen Stabilität der Decken ist ein wichtiger Meilenstein erreicht: Die bauliche Grundlage für die Fertigstellung der Ebene B01 (Dach) ist damit geschaffen

  Projekt update - febr 2026

Projekt update - febr 2026

Dezember 2025 – Jahresrückblick

Zum Ende des Jahres 2025 fassen wir die Fortschritte auf der Ash2Phos-Baustelle in Schkopau zusammen.

Wichtige Meilensteine in diesem Jahr:

  • Im Februar erhielt das Projekt die Förderzusage vom Umweltministerium Sachsen-Anhalt.
  • Im Mai fand die feierliche Grundsteinlegung mit Vertretern aus Politik und Presse statt.
  • Teams aus den Bereichen Planung, Bau, Technik und Projektmanagement haben gemeinsam wichtige technische und organisatorische Meilensteine erreicht.

Die Arbeiten verlaufen planmäßig, und die Vorbereitungen für die nächste Projektphase im Jahr 2026 laufen bereits an, damit wir 2027 die offizielle Eröffnung mit Ihnen feiern können.

Projekt update - dec 2025

November 2025 – Aufbau beginnt

Nach umfangreichen Vorbereitungen des Baugrunds ist nun ein weiterer Meilenstein beim Bau der Ash2Phos-Anlage in Schkopau erreicht: Der Hochbau hat begonnen. Bei idealen Wetterbedingungen werden derzeit die vorgefertigten Betonteile für die große Betriebshalle montiert.

Parallel zu den Hochbauarbeiten wird bereits die Installation erster Anlagenteile im Inneren mittels Montageöffnungen vorbereitet – noch bevor die Decken montiert werden. Diese enge zeitliche Verzahnung der Arbeitsschritte erfordert eine präzise Abstimmung zwischen den beteiligten Gewerken, Bauunternehmen und Technikteams.

Viele der benötigten Komponenten und Bauteile befinden sich bereits vor Ort und warten auf ihren Einbau, um den zügigen Fortschritt auf der Baustelle sicherzustellen.

Mit dem Start des Hochbaus nimmt die Ash2Phos-Anlage nun sichtbar Gestalt an. Der Bau schreitet planmäßig voran und markiert einen wichtigen Schritt auf dem Weg zur Inbetriebnahme einer innovativen Anlage zur nachhaltigen Rückgewinnung von Phosphor aus Aschen – ein zentraler Beitrag zur Kreislaufwirtschaft und Ressourcenschonung.

Projekt update - nov 2025

May 2025 - Spatenstich in Schkopau

Am 26. Mai 2025 fiel in Schkopau der Spatenstich für die weltweit erste Phosphorrückgewinnungsanlage mit dem innovativen Ash2Phos-Verfahren. Die Anlage wird von der Phosphorgewinnung Schkopau GmbH (PGS), einem Joint Venture von EasyMining (Ragn-Sells) und Gelsenwasser, errichtet und soll 2027 in Betrieb gehen.

Mit einer Kapazität von rund 30.000 Tonnen Klärschlammasche pro Jahr können künftig über 90 % des enthaltenen Phosphors zurückgewonnen und als Dünger weiterverwendet werden. Neben Phosphor werden auch weitere Stoffe wie Eisen- und Aluminiumverbindungen sowie Sand recycelt.

Das Projekt stärkt die Kreislaufwirtschaft und leistet einen wichtigen Beitrag zur Reduzierung der europäischen Importabhängigkeit bei Phosphor. Gleichzeitig unterstützt die Anlage die Umsetzung der deutschen Vorgaben zur Phosphorrückgewinnung aus Klärschlamm ab 2029.

Mehr Informationen finden Sie im Video.
